武汉墙壁孔洞和混凝土裂缝渗漏水堵漏方法

导语地下工程渗漏水是由于结构层存在孔洞、裂缝和毛细孔等原因,进行地下工程渗漏水的修堵施工,首先必须查明其渗漏的原因,确定其位置,弄清其水压大小,方可根据不同的渗漏情况采取不同的修堵措施。一、孔洞漏水的..

导语

地下工程渗漏水是由于结构层存在孔洞、裂缝和毛细孔等原因,进行地下工程渗漏水的修堵施工,首先必须查明其渗漏的原因,确定其位置,弄清其水压大小,方可根据不同的渗漏情况采取不同的修堵措施。

一、孔洞漏水的堵漏方法

01

直接堵塞法

当孔洞较小,水压不大(水头在2m左右)时采用。操作时,按漏水量的大小,以漏点为圆心,剔成直径为10-30mm、深20-50mm的圆孔,剔孔时孔壁与基面要垂直,不要出现面大内小的锥形孔。剔孔完毕,用水将孔洞冲洗干净,立即用水泥:水玻璃=1:0.6的水玻璃胶浆(或其他胶浆)搓成与孔洞直径相同的圆锥体,待胶料开始凝固时,迅速用力将胶料塞进孔洞中,并向孔洞四周挤压密实,使胶料与孔洞紧密结合。操作完毕将孔洞周围水迹擦干,撒上干水泥,检查是否有漏水现象,无漏水现象时,再在胶浆表面抹素灰和水泥砂浆各一道,并将砂浆表面打毛。待砂浆有一定强度(夏天1昼夜、冬季2-3昼夜),其上做防水层。如发现有渗漏现象,需将堵漏胶浆剔除,重新堵塞。

02

木楔堵漏法

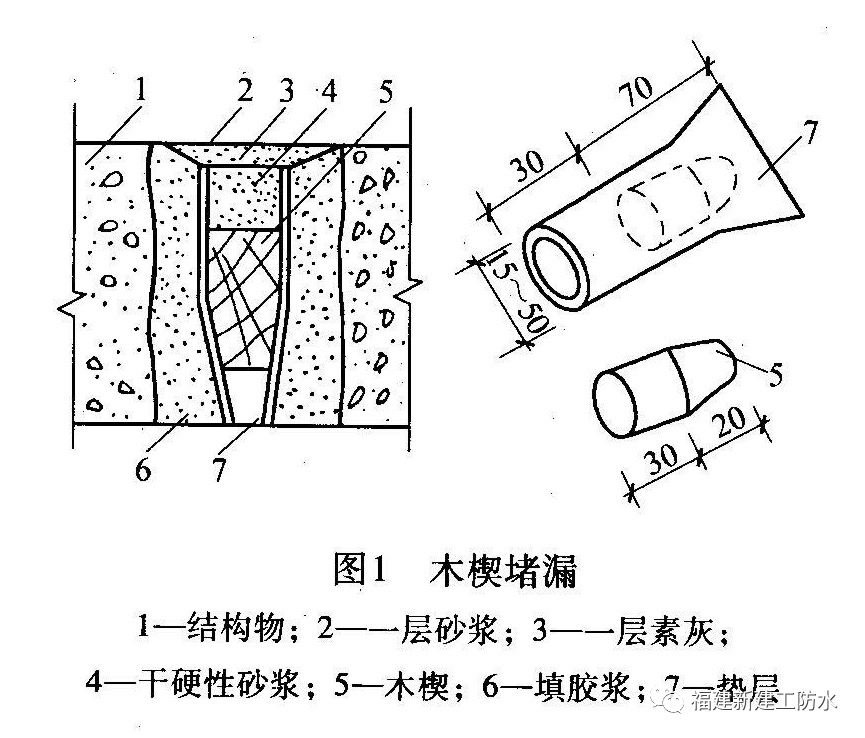

当孔洞不大的时候,水压较高(水头在4m以上)时采用。操作时,先将基层处理好,处理方法和直接堵塞法相同。然后将一铁管(管径视漏水量而定)用水泥胶浆固牢于已剔好的孔洞内,铁管外端应比基面低20mm,管的四周应用水泥浆或硫磺砂浆压抹,使水从管内外流,待水管周边砂浆达到一定强度后,将浸过沥青的木楔打入铁管内并填入干硬性砂浆,表面再抹素灰和砂浆各一道,如图1所示。经过24h后,检查无渗漏现象,再做防水抹面层。孔洞较大时,可用干硬性混凝土打入孔内,进行强力压堵。

03

下管堵漏法

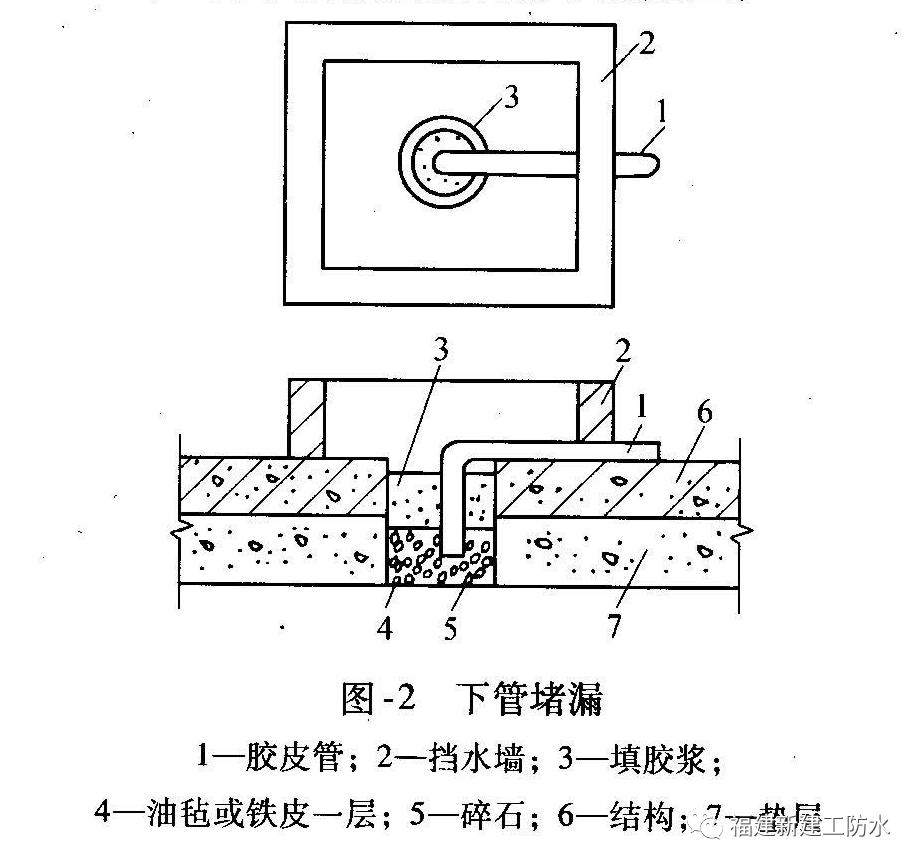

一般用于孔洞较大,水压较大(水头2~4m)时。操作时,将漏水处四周松散部位凿去,剔凿孔洞的大小与漏水程度及四周混凝土的坚硬程度有关。孔洞别好后,在孔洞底部铺一层碎石,上盖一层油毡(或铁片),并将一根胶管穿透油毡至碎石内引走渗漏水。胶管插好后用水泥胶浆(水灰比为0.8-0.9)将管四周封严封好,使水从胶管内排出,胶浆要低于基面1~2cm,如图2所示。待胶浆达到一定强度,将胶皮管拔出,再按“直接堵塞法”将留孔洞堵塞,最后检查无漏水后,在四周按四层刚性防水层做法进行防水层施工。

04

套盒堵漏法

套盒堵漏法适用于水压较大、漏水严重、孔洞较大的情况。将漏水处剔成圆形孔洞,在孔洞四周砌筑挡水墙。根据孔洞大小预制混凝土套盒,套盒外半径比孔洞半径小30mm,套盒上留有数个进水孔及出水孔,套盒外壁做好防水层,表面做成麻面,在孔洞底部铺碎石及芦席,将套盒反扣在孔洞内。在套盒与孔洞壁的空隙中填碎石及胶浆,并用胶浆把胶管插稳于套盒的出水孔上,将水引到挡水墙外。在套盒顶面抹好素灰及水泥砂浆,并将砂浆表面扫成毛纹。待砂浆凝固后,拔出胶管,按直接堵塞法的要求将孔眼堵塞,最后随同其他部分做好防水层,如图3所示。

二、裂缝漏水的堵漏方法

01

直接堵塞法

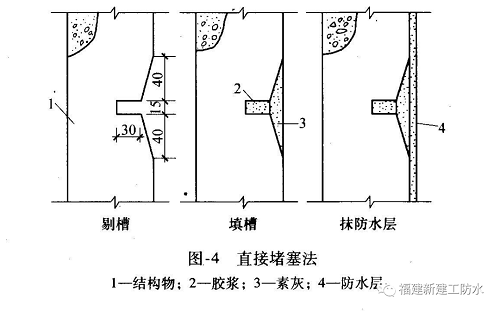

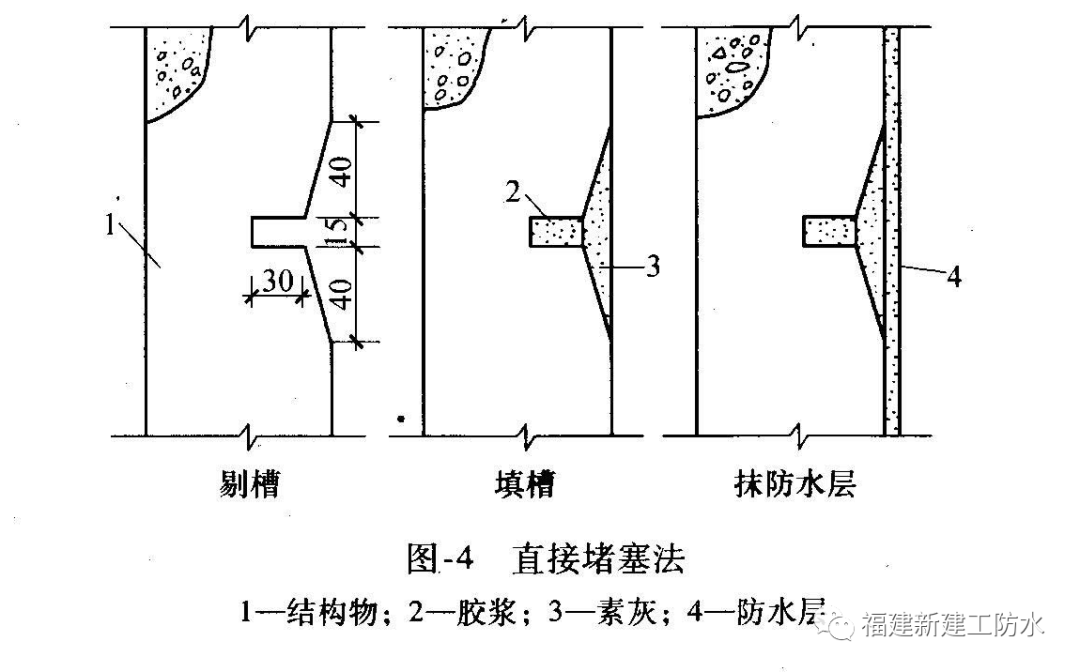

适用于堵塞水压较小的裂缝渗漏水。操作时,先将裂缝别成深约30mm,宽约15mm的八字形边坡沟槽,如图8-4所示。槽剔好后用水冲洗干净,将准备好的水泥胶浆搓成条形,待胶浆开始凝固时,迅速塞入沟槽内,并用力向槽内和沟槽两侧将胶浆挤压密实,使其与沟槽紧密结合。如果裂缝较长,可分散堵塞,堵塞完毕,用棉纱将裂缝周边水迹擦干,撒一层干水泥,检查是否有漏水现象,确无漏水痕迹时,用素灰或砂浆把沟槽抹平并扫毛,凝固后(约24h),随其他部位一起做防水层。

02

下线堵塞法

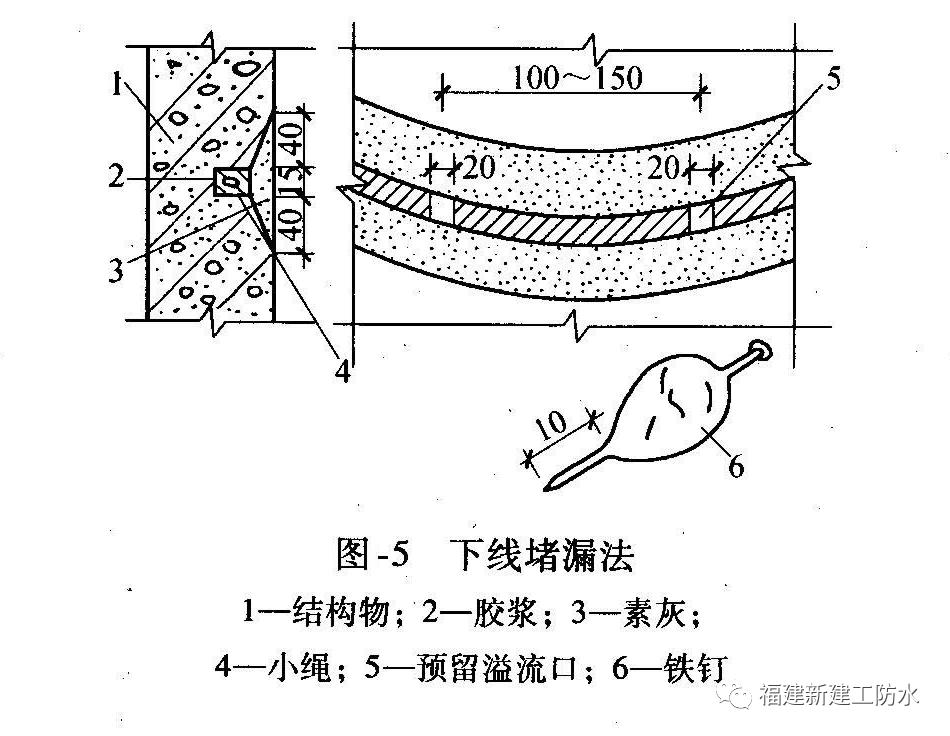

用于水压较大的裂缝渗漏水。操作时,与裂缝渗漏水直接堵塞法一样,先沿裂缝剔好沟槽,然后在沟槽底部沿裂缝放置一根小绳,绳直径视漏水量大小而定,绳长约15-30cm,绳放好后将胶浆迅速压入沟槽内,随后立即将小绳抽出,使渗水顺绳孔流出,最后堵塞绳孔,如图5所示。如果裂缝较长,可分段堵压,每段留出大约2cm空隙,在空隙处按漏水量大小,决定用下钉堵塞法或下管堵塞法将其缩小。当用下钉堵塞法时,用胶浆包在钉杆上,待胶浆开始凝固时迅速插入预留2cm的空隙中并压实,同时转动钉杆将其拔出,使水顺钉眼流出。经检查沟槽内除钉眼外已经没有渗漏时,再用“孔洞漏水直接堵塞法”将钉眼堵塞,然后在沟槽表面抹素灰和砂浆各一道,凝固后随其他部位一起做防水层。

03

下半圆铁片堵漏法

用于水压较大的裂缝急流渗水。操作时,同样将漏水处别成八字形的边坡沟槽,沟槽尺寸视漏水量大小而定,一般深乘宽为30mm×20mm、40mm×30mm、50mm×30mm。沟槽凿好后,用水冲洗干净,然后用薄铁皮弯成长为100~150mm、宽与槽宽相同的半圆形铁皮槽,有一些铁皮槽上需要开圆孔。堵漏时,将铁皮槽连续排放于沟槽底,至少隔500-1000mm放一个带孔的铁皮槽,以便把胶皮管或塑料管插入铁皮槽孔内,将水引出。最后用水泥胶浆按裂缝堵塞法分段堵塞,仅留出插管空隙。堵塞完毕经检查无渗漏水现象后,沿沟槽抹一层素灰和一层砂浆,达到一定强度后,再按“孔洞漏水直接堵漏法”拔管堵塞,随后与其他部位一起做好防水层,如图6所示。
