武汉超深地下室堵漏,解决施工与技术难题!

地下室6层,基坑挖深达19m,地下室底板下设抗浮锚杆群48组共817根,集水井9口。根据地面水位观测孔的观测情况,基坑周边地下水位仅为地面下1.5~2.0m,采用截水帷幕和坑底抽水等措施虽能有效控制地下水位,但集水井..

地下室6层,基坑挖深达19m,地下室底板下设抗浮锚杆群48组共817根,集水井9口。根据地面水位观测孔的观测情况,基坑周边地下水位仅为地面下1.5~2.0m,采用截水帷幕和坑底抽水等措施虽能有效控制地下水位,但集水井等处的水压仍较高,施工较困难,技术要求也较高。


防水材料选择


根据基坑开挖情况,基坑底已达中风化岩层。为减小地下室底板与基岩的约束及约束力对防水层的影响,地下室底板的防水采用两层卷材,使其彼此间有一个滑动的空间。同时,考虑抗拔锚杆群、集水井处等复杂部位施工困难和垂直面容易出现空鼓等不利因素,抗拔锚杆群、集水井及地下室外墙采用聚氨酯涂料防水。


防水卷材采用3mm厚APP改性沥青防水卷材。该产品具有良好的弹性和胶质感,抗拉力大,延伸率高,120℃不变形,150℃不流淌,-50℃不龟裂,抗老化期长,抗紫外线性能强。911聚氨酯防水涂料能自动融合达到无缝效果,形成高弹性、无接缝的橡胶坚韧防水层,具有强度高、粘结力强、抗腐蚀性能好、寿命长、带潮施工等特点。


施工准备


(1)地下室防水施工前,须将地下水位降至防水层以下300mm,严禁带水、带泥施工。

(2)基面须找平抹光,角部抹成R=100mm的圆角,基层须坚固、平整、干净、不起砂、不起皮、干燥。测试垫层含水率小于9%时方可施工。现场含水率可通过将1平方米卷材平坦干铺在找平层上,静置3~4h后揭开,找平层被覆盖部位无水印方可铺设卷材防水层。911聚氨酯防水基面必须找平抹光,坚实平整、洁净,表干后方可施工。


地下室集水井堵漏


本工程底板设集水井9口,深度为0.6~3.1m,面积为19~60平方米。由于整个基坑地下水位只能降到坑底,造成集水井井底水压较高,地下涌水严重,集水井垫层多次被破坏,防水工作无法进行。为此在集水井中间挖低500mm,并用3mm厚钢板焊成一400mm×400mm的钢筒做成一个微型集水井,将各渗漏点引流至微型集水井后排除,并根据现场出现的各种渗漏情况,采取以下措施封堵,以确保防水工作的顺利进行。


面微渗漏封堵方法


采用“后掺法”配制有机硅防水砂浆,先在基层上抹一层2mm厚素水泥膏结合层,初凝后抹20~30mm厚有机硅防水砂浆,分底、面两层抹法,每层10~15mm厚,以杜绝漏水部位的转移,保证压力化学灌浆的堵漏效果。

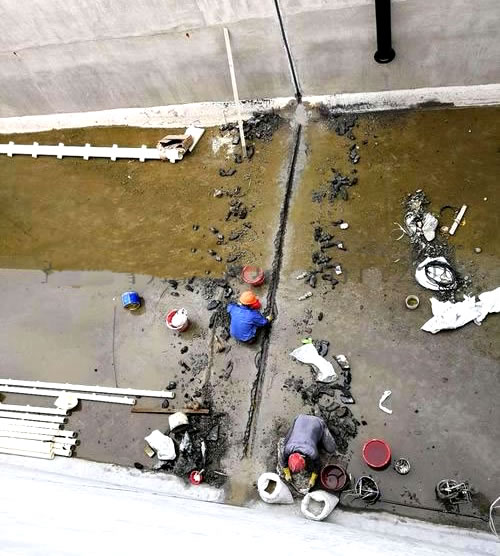

线渗漏封堵方法


沿渗漏部位剔成深40mm、宽20mm的八字形边坡沟槽,用聚合物速凝水泥(或“止水宝”)每隔30~40mm预埋一个灌浆嘴,然后用橡胶管将水引至集水井,待聚合物速凝水泥(“止水宝”)达到要求强度后进行化学灌浆处理。将调配好的氰凝化学浆液,经灌浆机灌入预埋嘴,灌浆压力0.3~0.6MPa.

点渗漏封堵方法


将涌水较小的渗漏点部位剔成深40mm、直径30mm的凹槽,与处理线渗漏方法一样采用化学灌浆进行处理。对涌水量大且分散的涌水点则采用“止水宝”堵漏,将其(粉状)调成泥团,压填在凿出刷净的涌水点位,保持压力1min即可。

对各渗漏部位进行堵漏处理后,便可对集水井进行聚氨酯防水施工。先将防水层涂到微型集水井的钢板上250mm,再在整个集水井浇筑200mm厚的C40素商品混凝土,并用“止水宝”封堵微型集水井,再涂整体聚氨酯防水层4mm厚。

施工程序


卷材施工程序:基层检查、清理->节点密封处理->定位、弹基准线->试铺->涂刷冷底子油->加热卷材底面热熔胶->滚压卷材->搭接缝处理->修头固定、密封->检查、清理、维护->做保护层。

操作要点:施工前应弹线、试铺,使卷材铺贴位置准确。铺设卷材时须掌握热熔胶的加热程度,若加热不足,卷材与基面粘结不牢;加热过度则热熔胶焦化变脆,会严重降低防水层质量。为此要求烘烤时基层和卷材底面同时均匀加热,待油毡表面热熔胶熔融呈光亮黑色时用压辊滚压卷材,排出卷材下面的空气,使之粘贴牢固。卷材搭接宽度不得小于100mm,搭接缝口粘合挤压的力度掌握应以热熔胶挤出为准,并趁热用刮刀将溢出的热熔胶刮平,沿边封严。施工现场须有防火设施,并不得与溶剂涂料同时进行施工。



涂料施工程序:检查、清理基层->节点密封处理->调配防水涂料->分层涂刮防水涂料->检查、清理、维护->做保护层。


涂料施工要点:应注意节点的清理和密封处理的搭接宽度,恰当调配防水材料的配合比(重量比,本工程为透明液体:黑色液体=1:2)。将配制的911防水涂料用橡胶板分6次均匀涂刮在基层表面,上一道涂层基本干燥后即可进行下一道涂刷施工,每次用料为0.5~0.8千克/平方米。

地下抗浮锚杆处的防水处理


地下室底板抗浮锚杆采用直径40mml螺纹钢,底板锚固段长900mm.施工前对各根锚杆进行清理检查,发现渗漏应沿锚杆周围剔槽,用“止水宝”堵漏。若无渗漏则对锚杆本身进行除锈,然后在距垫层面200mm处安装一道膨胀止水环,以达到止水的目的。聚氨酯防水涂料涂至止水环处,在垫层面上与卷材搭接500mm宽。


主要技术措施


(1)地下室外墙防水采用“外防外贴(涂)法”,即直接将立面卷材铺贴或涂料刷在防水结构上。

(2)工程桩部位柔性防水层应铺至桩周边,并用密封材料封严。桩头面抹20mm厚聚合物水泥砂浆,超出桩身边缘50mm宽,以覆盖柔性防水层。聚合物水泥砂浆强度等级不应低于工程桩桩芯的强度等级。

(3)为增强卷材的防水效果,底板施工缝处卷材横跨施工缝铺贴,并在两层卷材中建附加一层宽2m的卷材。

(4)本工程地下室外墙设300mm宽后浇带4道,其防水采用三层聚氨酯防水层夹二层玻璃纤维布作法,并与外墙防水层搭接500mm。

(5)柔性防水层完成后,须及时做保护层。具体作法是在卷材防水上浇筑40mm厚素商品混凝土,外墙聚氨酯上刮20mm厚水泥砂浆。注意避免在已完成的防水面上凿洞。
